OA
您當前位置: 新聞中心>>項目動態

無懼“烤”驗搶工期!——水發滬能齊齊哈爾梅里斯50MW風電項目

發布時間: 2022-09-01

近日來,齊齊哈爾梅里斯50MW風電項目施工正在如火如荼的進行著。面對烈日炙烤,水發滬能新能源集團278人施工團隊始終堅守崗位,與時間較量,跟高溫抗衡。他們穿梭在整個施工現場,各司其職、有條不紊地忙碌在施工一線,用汗水詮釋責任,用執著書寫敬業。



為保證項目建設如期完成,水發滬能緊盯齊齊哈爾梅里斯50MW風電項目的目標任務和時間節點,倒排工期、掛圖作戰,加強現場人機料的投入,加大現場工作面建設,扎實推動項目建設。近期是項目主體建設的關鍵時期,權屬公司董事長尚偉、總經理孫永勤和其他管理人員不分晝夜,從早上6點到晚上10點全程在施工現場指導工作,與施工人員同吃住,確保按質按量完成項目建設任務,確保12月底前并網發電。

施工大干,安全先行。為進一步做好安全生產工作,保障一線作業人員人身安全和健康,水發滬能施工現場加大對施工區域現場安全質量隱患排查、巡查力度,同時要求項目部門盡量采取錯峰施工、發放防暑藥品的等方式,最大程度地保障施工人員人身安全和個人健康。

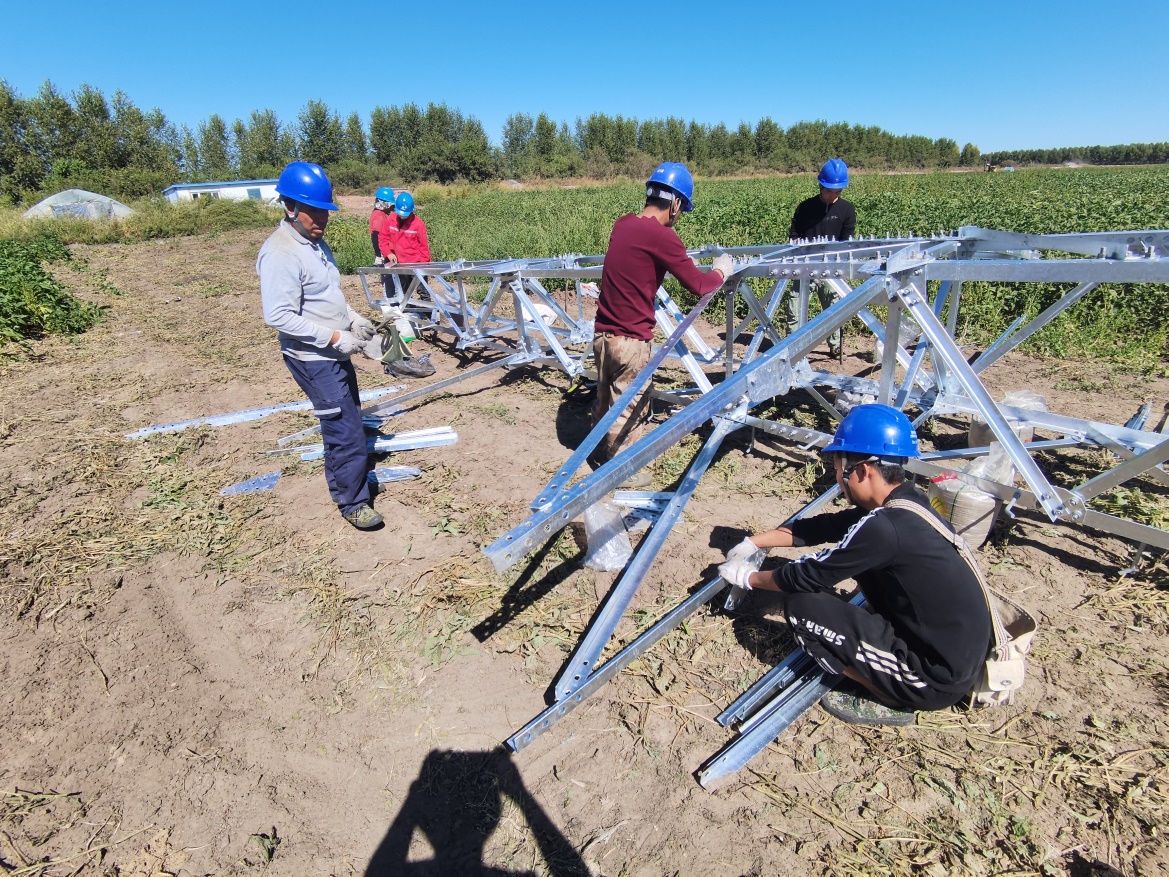

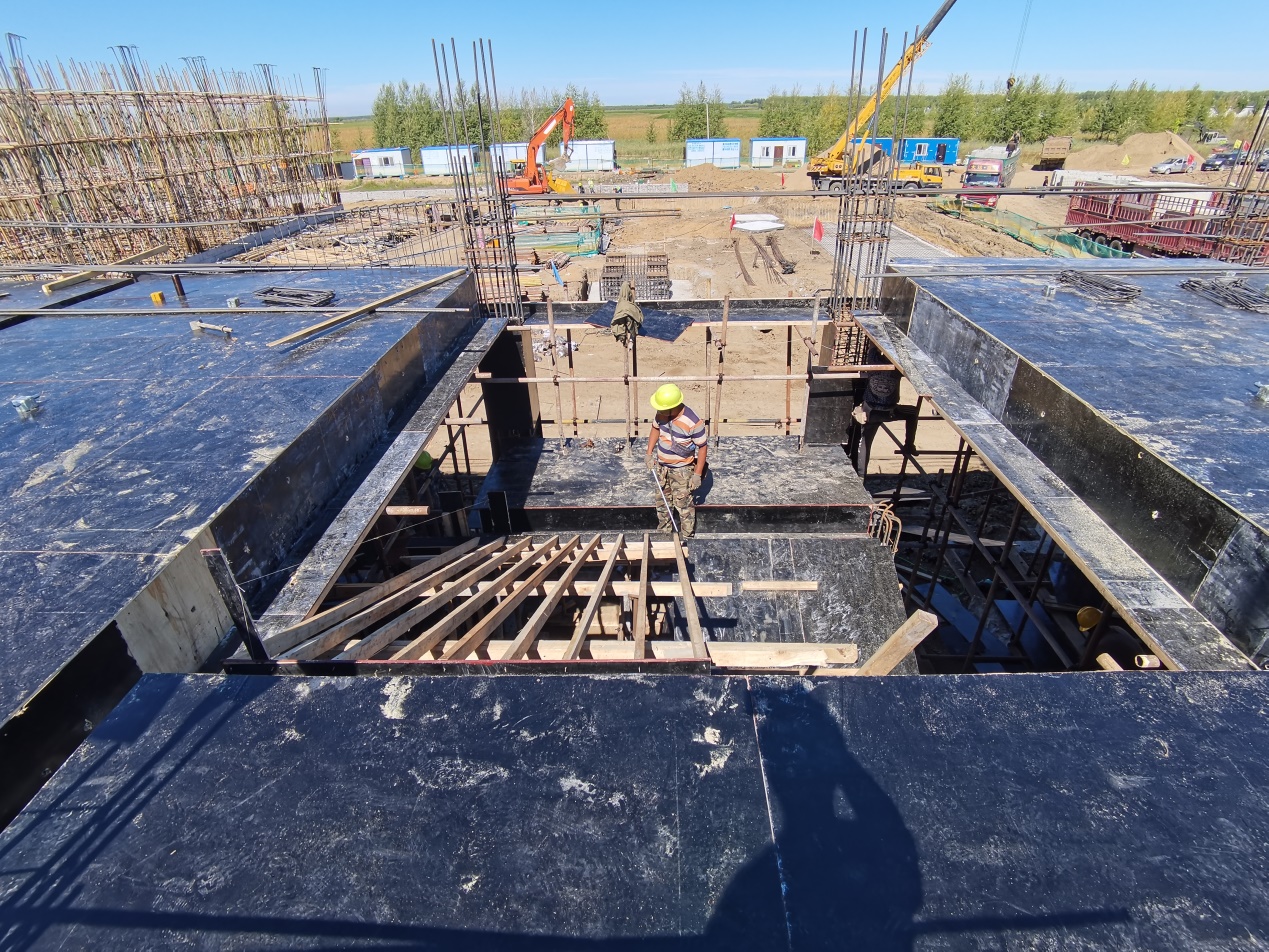

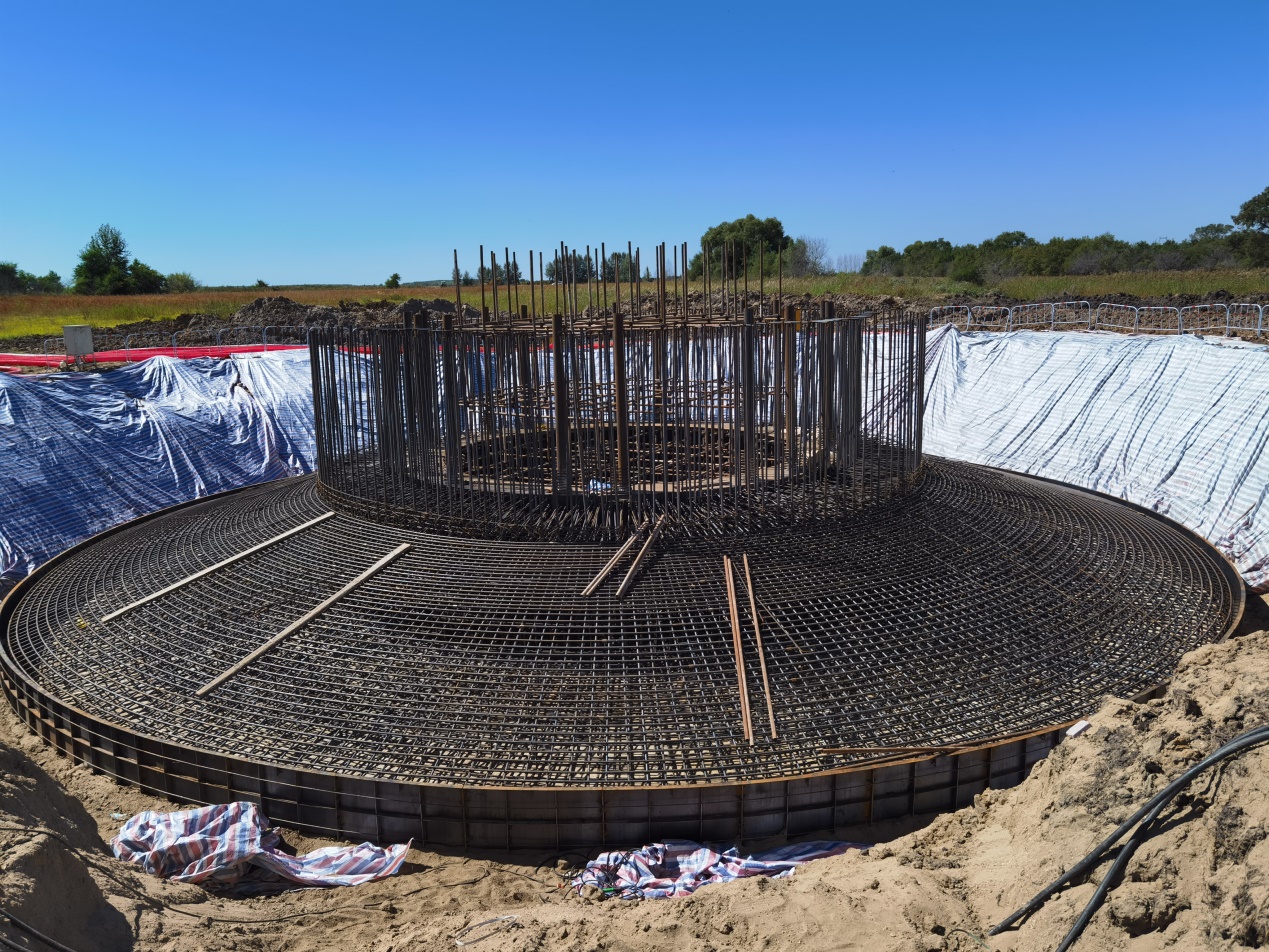

在項目建設者們的默默堅守和辛勤付出下,齊齊哈爾梅里斯50MW風電項目施工建設有序推進。截至目前,齊齊哈爾梅里斯50MW風電項目現階段場內道路已完成95%,集電線路45個塔基已完成,鐵塔組裝和立塔施工已完成30%,風機基礎已完成25%,升壓站基礎施工已完成30%。(供稿人:白爍)

亚洲欧美国产另类视频-日韩欧美成人中文视频在线-欧美亚洲另类综合自拍-亚洲高清中文字幕免费
